Gradbišče Kemometal Nica

Nova Gorica, Slovenija

Informacije o projektu

Leto izgradnje: gradbišče v teku
Država: Slovenija
Vrsta gradnje: poslovno-stanovanjski objekt
Uporabljeni sistemi: DG oder, ST2000, Konzole enostranskega opaža

Proizvodi v uporabi

DG oderST2000Konzole enostranskega opaža

Investitor: INGORICA d.o.o.

Izvajalec: HM nepremičnine d.o.o. (v sodelovanju z Intech group d.o.o.)

Vodja gradnje: Gregor Jaklič

Projektant: Studio UR.A.D d.o.o.

Vodja projektiranja: Klemen Pavlin


V Novi Gorici Ringer sodeluje pri projektu gradnje poslovno-stanovanjskega objekta Nica, ki nastaja na lokaciji obstoječe stavbe Kemometal ob Rejčevi ulici. Objekt združuje stanovanjske enote in poslovne površine in je zasnovan v več etažah. V kletnih etažah so predvidena parkirna mesta in shrambe, pritličje je namenjeno poslovnim dejavnostim in deloma bivanju, v višjih etažah pa so stanovanja različnih velikosti. Skupno je predvidenih 70 stanovanjskih enot.

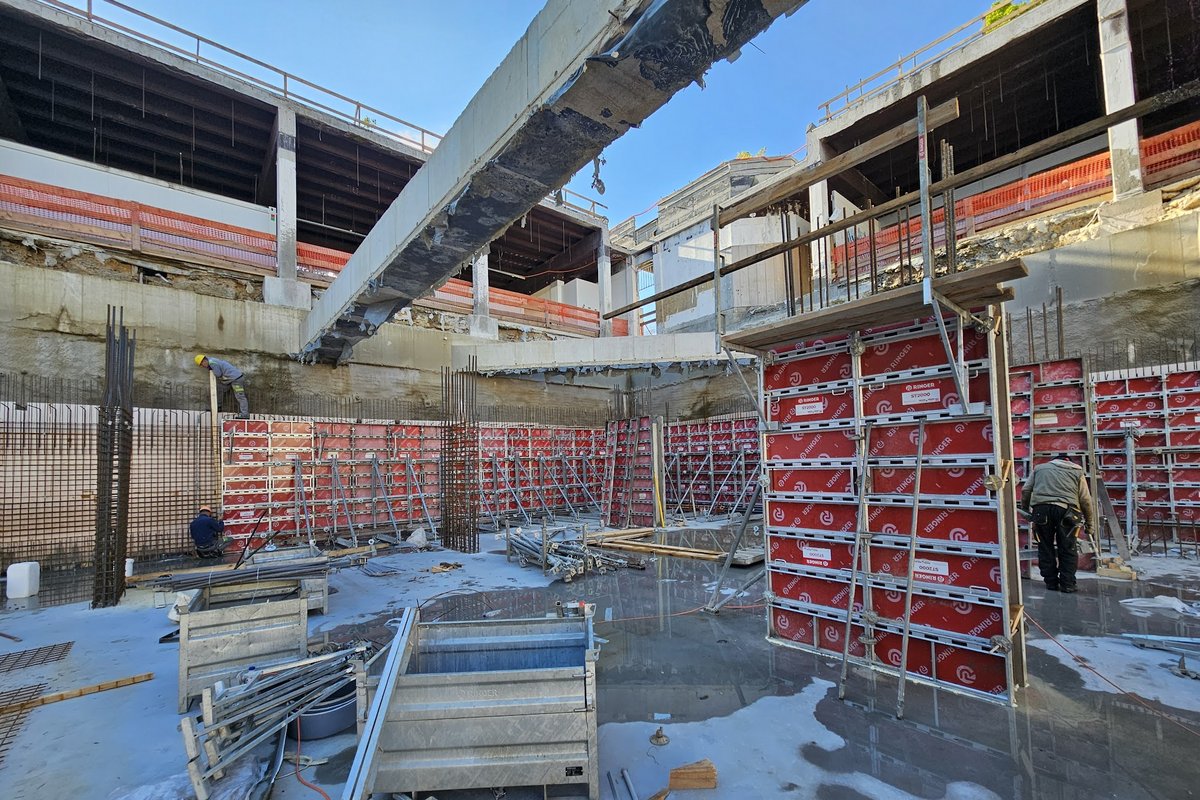

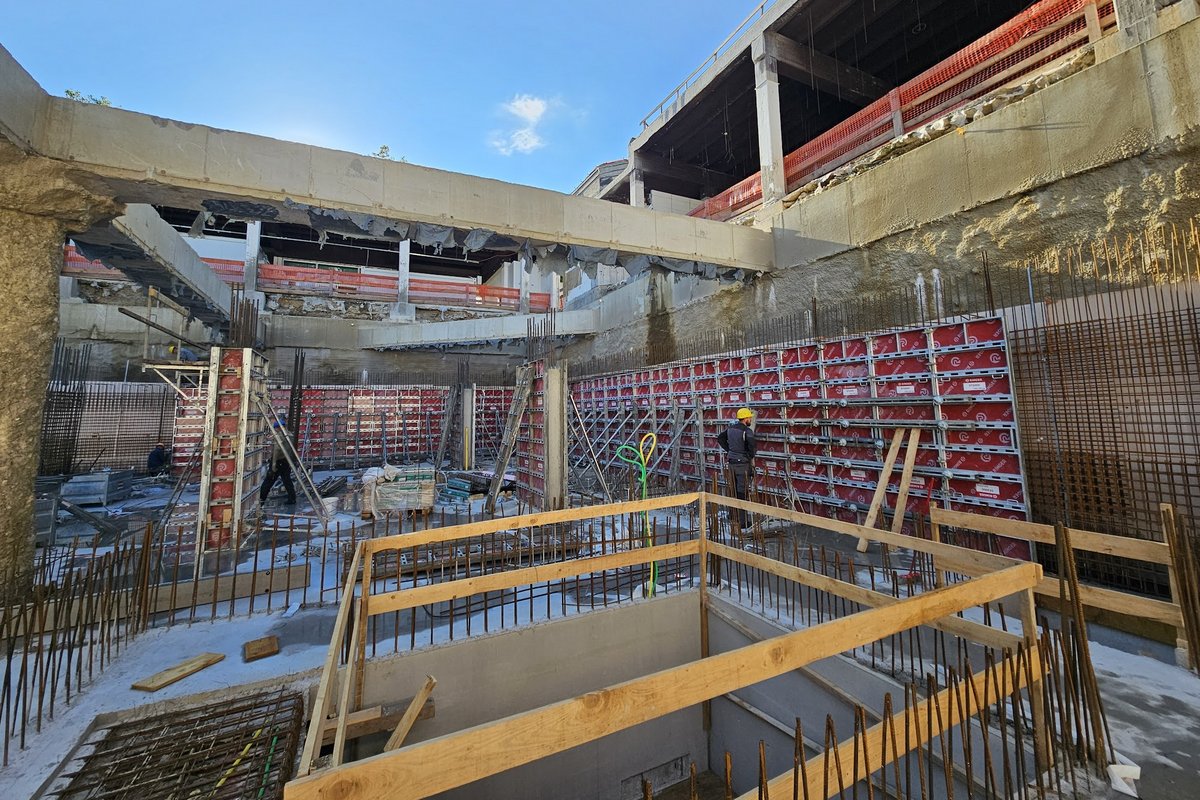

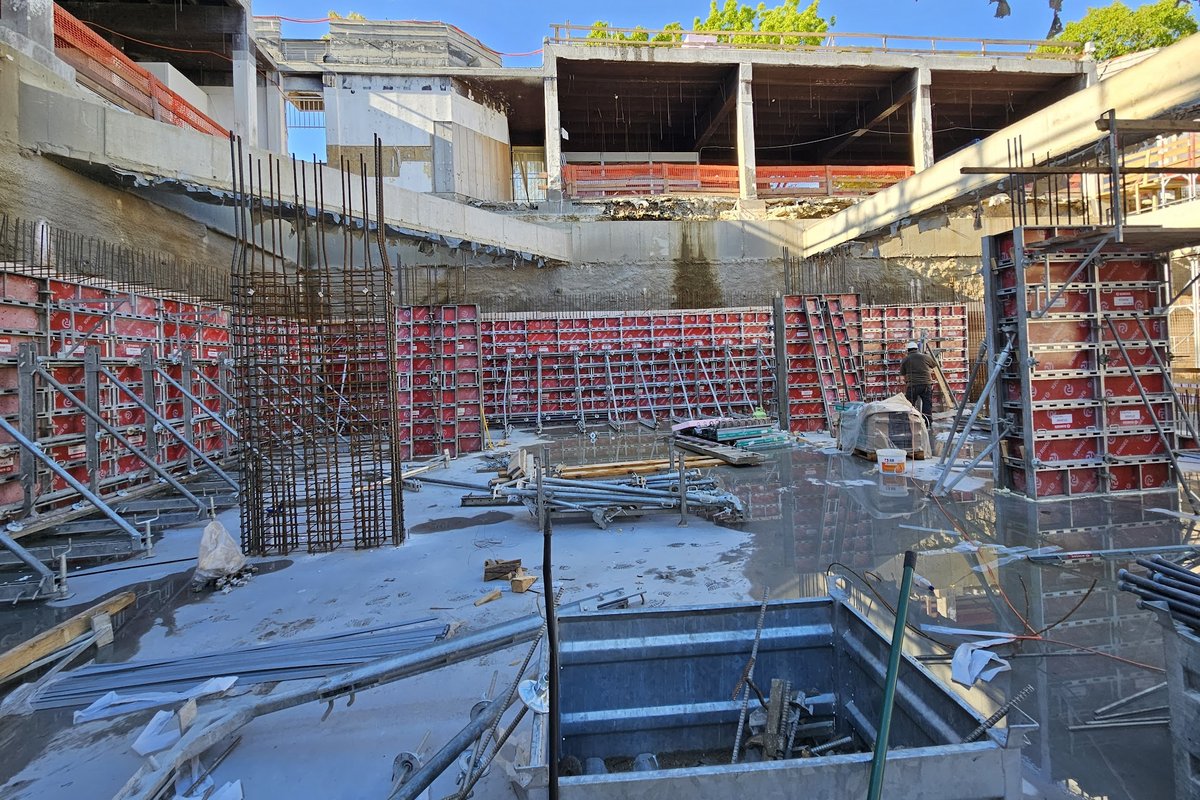

Gradnja poteka v več fazah, ki vključujejo tudi izvedbo zahtevne gradbene jame. V fazi izkopa gradbene jame je bilo potrebno zagotoviti varen dostop do dna, kjer klasična postavitev odra od tal ni bila izvedljiva.

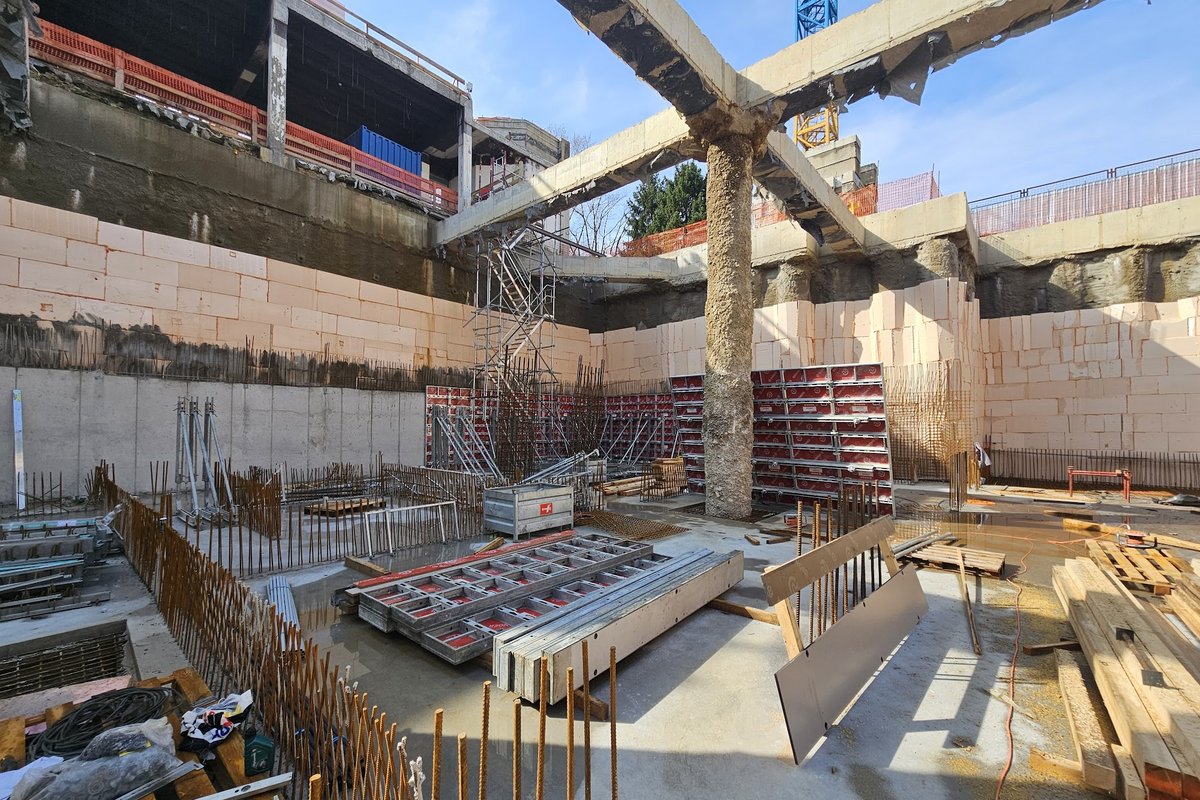

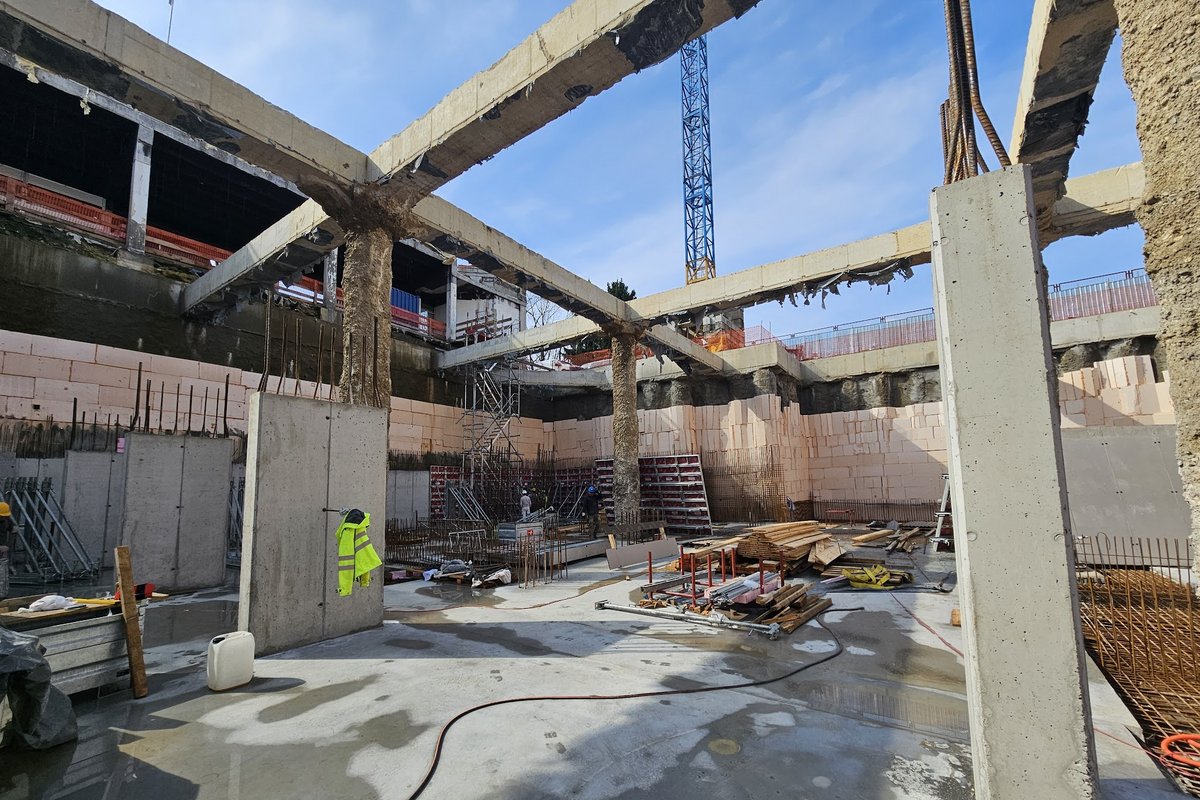

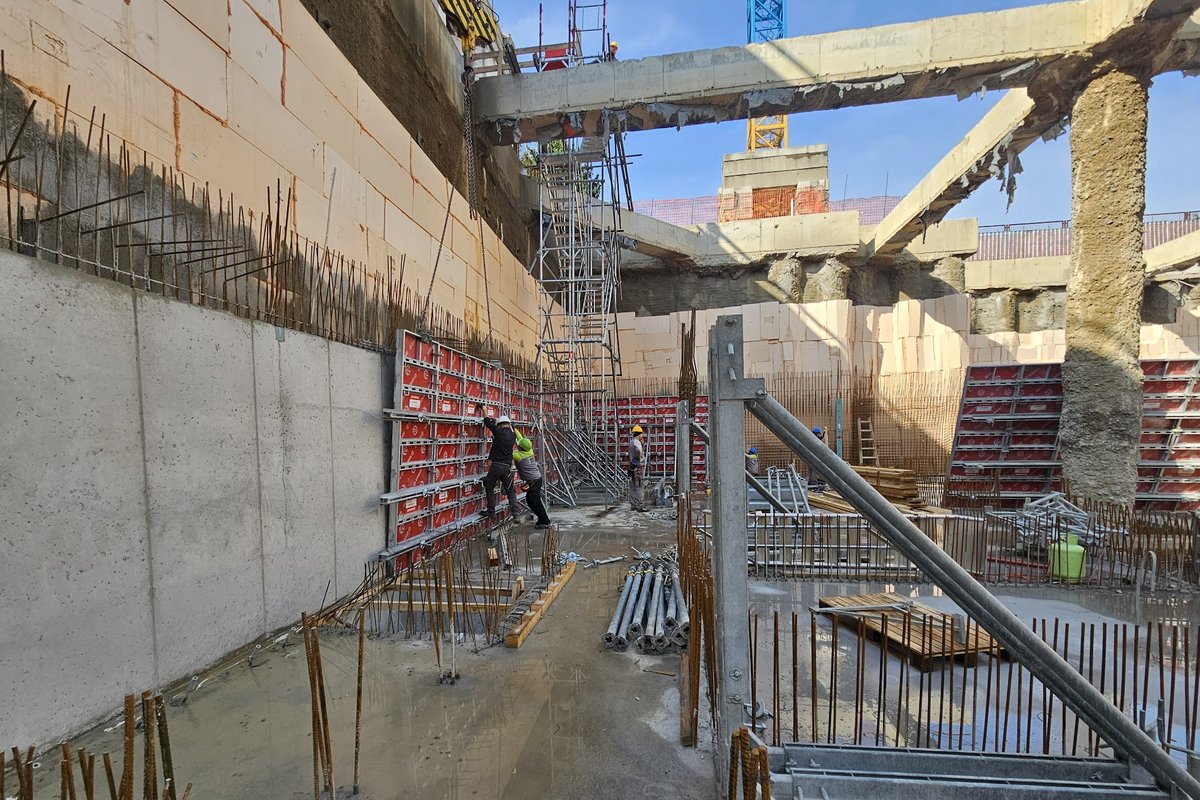

Izkop se je izvajal postopno po etažah, pri čemer na dnu jame ni bilo nosilne podlage za postavitev odra. Sistem je bilo zato potrebno zasnovati kot visečo konstrukcijo, ki je bila pritrjena na armiranobetonske grede pritličja. Te grede so v tej fazi predstavljale edino možno točko vpetja, zato je bilo treba natančno določiti položaje sidranja in preveriti nosilnost konstrukcije.

Ker je šlo za viseč sistem, je bila ključna statična stabilnost celotne konstrukcije. Obremenitve so se prenašale preko veznih elementov na nosilne grede, zato je bil za izvedbo pripravljen statični izračun, ki je potrdil ustreznost sistema in omogočil nadaljevanje del brez zastojev.

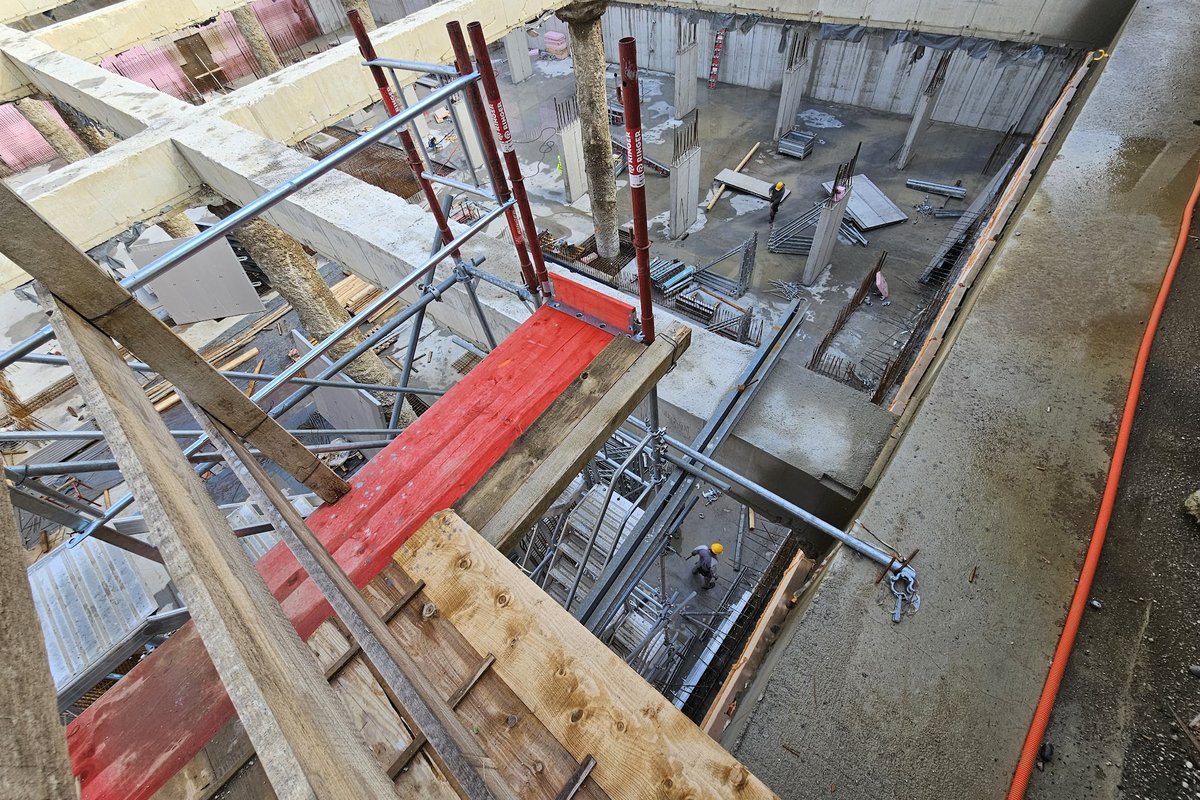

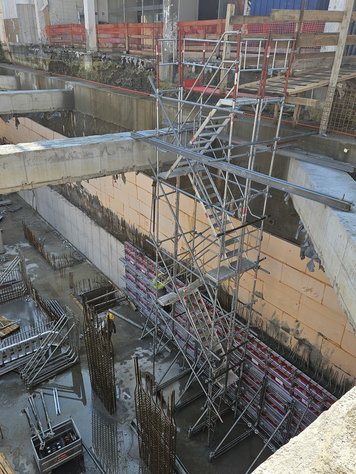

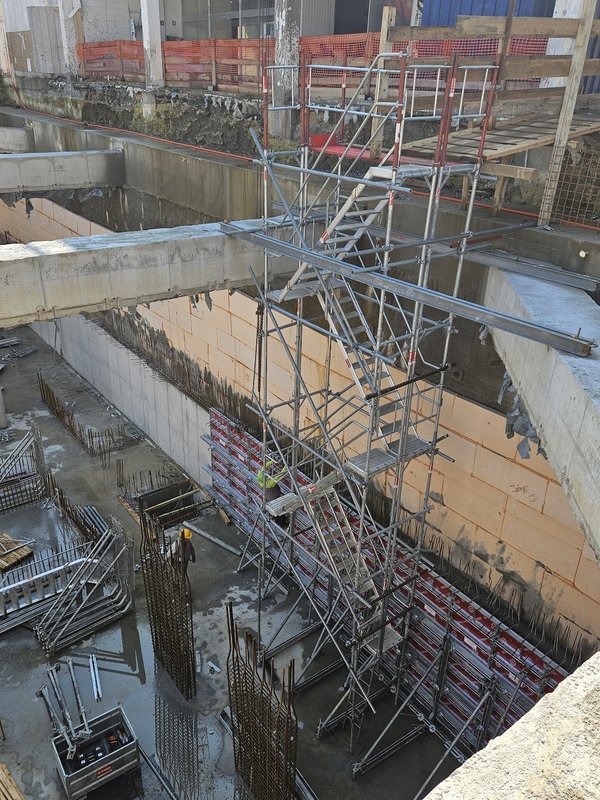

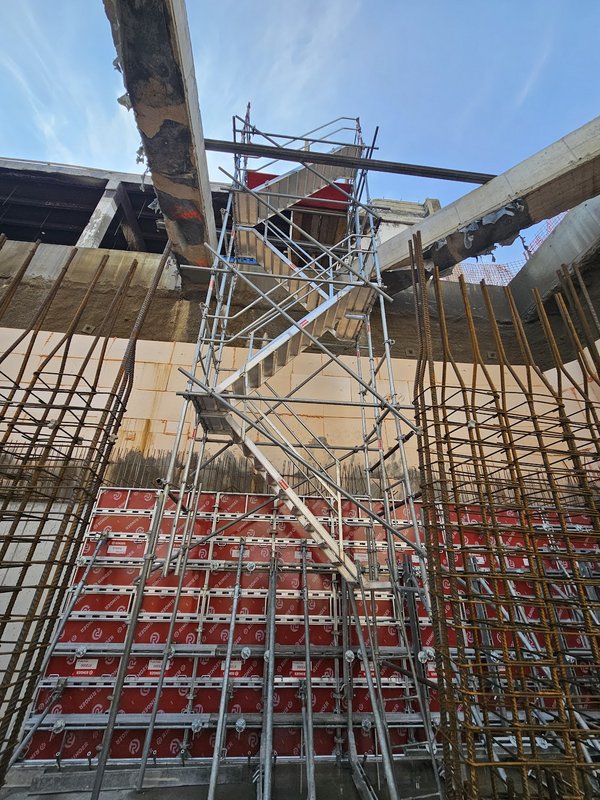

Dodatno zahtevnost je predstavljala faznost izkopa. Sistem je moral omogočati sprotno podaljševanje v globino z napredovanjem del, brez demontaže osnovnega dela konstrukcije. Rešitev je bila izvedena z uporabo DG odra v kombinaciji z nosilnimi profili in veznimi vijaki, ki so omogočali postopno podaljševanje sistema. Za dostop v jamo je bilo uporabljeno viseče stopnišče, ki je omogočalo varno gibanje delavcev skozi celoten čas izvedbe.

Z uporabo Ringer sistemov je bila zagotovljena varna izvedba del v gradbeni jami ter nemoten potek izkopa.
